• ЧТО ТАКОЕ ЛОГИКО-СТРУКТУРНАЯ СХЕМА?
  • ЧТО СОДЕРЖИТСЯ В ЛОГИКО-СТРУКТУРНОЙ СХЕМЕ?
  • ЧТО НУЖНО ПОМНИТЬ О ТЕРМИНОЛОГИИ?
  • КАК ПРАВИЛЬНО ОПИСАТЬ ЦЕЛИ И ПРОМЕЖУТОЧНЫЕ РЕЗУЛЬТАТЫ?
  • ЗАПОЛНЯЕМ СХЕМУ: ЦЕЛИ И ПРОМЕЖУТОЧНЫЕ РЕЗУЛЬТАТЫ
  • ЭТАП 4: ПОСТРОЕНИЕ ЛОГИКО-СТРУКТУРНОЙ СХЕМЫ (BUILDING LOGFRAME MATRIX)

    Следующие три этапа (построение логико-структурной схемы, определение допущений и факторов риска, определение показателей и источников проверки), относящиеся к Фазе планирования, трудно разделить, поскольку единым результатом их прохождения будет являться Логико-структурная схема (матрица). Надо понимать, что действия, связанные с разработкой вопросов, которым формально посвящен каждый из этапов, тесно взаимосвязаны. Не стоит пытаться их разделить, а лучше постараться обобщить полученные в результате проведения аналитической фазы данные и получить результат – логично (как это следует из названия) построенную схему, которая в дальнейшем определит структуру (как опять же следует из названия) нашего проекта.

    ЧТО ТАКОЕ ЛОГИКО-СТРУКТУРНАЯ СХЕМА?

    Логико-структурная схема – это таблица (матрица), содержащая всю основную информацию: цели проекта и промежуточные этапы, по которым можно судить об эффективности работы; увидеть факторы, которые могут повлиять на работу участников; понять, как будет контролироваться выполнение проекта. Сама по себе схема является результатом применения ЛСП только в качестве формы представления итоговой концепции проекта. Иными словами, ЛСС – это универсальная форма представления проектной концепции, разрабатываемой в соответствии с методологией ЛСП. Настоящим результатом вашей работы является выработка стратегии или программы действий для достижения цели проекта, которая предусматривает какое-то изменение окружающего нас мира, вмешательство во внешнюю среду.

    Итак, цель применения ЛСП – это стратегия вмешательства во внешнюю среду, а логикоструктурная схема – отражение этой стратегии.

    ЧТО СОДЕРЖИТСЯ В ЛОГИКО-СТРУКТУРНОЙ СХЕМЕ?

    Логико-структурная схема представлена в Таблице 4 (стр. 70). Стрелками показаны те логические связи, которые должны прослеживаться при ее заполнении.

    В этом разделе мы коротко охарактеризуем логику схемы, а подробнее о заполнении и содержании ячеек поговорим далее.

    Первый столбец – логика действий. Здесь мы можем проследить последовательность тех целей, достижение которых мы планируем, – от единичных конкретных действий через промежуточные результаты к цели проекта, а сам проект – как вклад в достижение общей цели. Действия, результаты, цель проекта мы возьмем из «дерева целей», общую цель – также из «дерева» или сформулируем дополнительно. В нашей деятельности должна прослеживаться логическая связь – от действий к общей цели.

    В логике действий всегда содержится только одна цель проекта – та, достижение которой мы обязаны гарантировать в результате выполнения нашего проекта. Выше ее идет одна или несколько общих целей – описание общего эффекта (или эффектов) от достижения цели проекта (во что вносит свой вклад наш проект). Ниже, как правило, находятся несколько промежуточных результатов, необходимых и достаточных для достижения цели.

    Таблица 4. Логико-структурная схема

    Второй и третий столбец – это показатели успешности произведенных действий, достижения намеченных результатов и целей, а также источники (средства) их проверки: разработки, из которых мы можем взять показатели достижения результата, перечень способов их измерения, указание видов документальных подтверждений, с помощью которых можно будет зафиксировать факт достижения соответствующей цели. Основная функция показателей и источников проверки – обосновать, подтвердить факт достижения цели по итогам проекта, четко обозначить все грани достигаемой нами цели на этапе планирования. Также часть показателей может использоваться в процессе мониторинга проекта, с помощью которого мы можем убедиться, что «все идет по плану», либо наоборот, оперативно внести коррективы в программу действий при возникновении предвиденных или непредвиденных событий, влияющих на ход нашей работы. Логические связи должны прослеживаться по горизонтали – источники проверки и показатели должны соответствовать тем действиям, результатам, целям, которые будут указаны в начале заполнения схемы.

    Далее идут допущения – это те внешние условия, которые влияют на наш проект (на уровне целей, промежуточных результатов или действий соответственно). С помощью допущений мы предполагаем, что внешняя среда будет развиваться по прогнозируемому нами сценарию, а в том случае, если прогноз не оправдается – мы скорректируем стратегию проекта. Большую часть допущений мы возьмем из «дерева целей»: выберем те, которые важны для достижения цели проекта, но мы по различным причинам не можем обеспечить их выполнение либо повлиять на них. Зато мы можем планировать наши действия в зависимости от того, «сбудутся» наши допущения либо нет.

    В правом нижнем углу схемы указываются предварительные условия – это также внешние факторы. Их проявление является сигналом к старту проекта, или, иными словами, мы не имеем права начинать проект до тех пор, пока не будут выполнены условия, указанные в этой ячейке.

    Очень важно понимать общую логику ЛСС. Все начинается с проверки факторов, записанных в «предварительных условиях». Далее совокупность действий и допущений должны гарантировать достижение соответствующих промежуточных результатов. Совокупность достижения всех промежуточных результатов в сочетании с указанными для них допущениями должны гарантировать достижение цели проекта. В свою очередь, цель проекта, при условиях, указанных в допущениях для цели проекта, гарантирует запланированный вклад в общую цель.

    Итак, логико-структурная схема является универсальным форматом представления концепции проекта, содержит логику целей проекта, инструменты контроля их достижения, соответствующие планы действий с оценкой ресурсов, а также задает граничные внешние условия успешности реализации проекта. Логические связи внутри ЛСС позволяют быстро понять концепцию проекта, не вникая в детали анализа, проведенного при его подготовке.

    Далее мы рассмотрим процесс построения ЛСС по шагам.

    ЧТО НУЖНО ПОМНИТЬ О ТЕРМИНОЛОГИИ?

    К сожалению, в русском языке не устоялась терминология, четко отражающая иерархию целей. Отчасти это связано с тем, что разные переводчики используют разные формулировки, отчасти – по причине того, что слово «цель» в русском языке является практически единственным переводом английских терминов «goal», «purpose», «aim», «objective», «task». По этой причине стоит внимательней относиться к терминологии, особенно при работе с англоязычными документами.

    Например, в разных источниках «Общая цель» может называться «Goal», или «Overall Objective», или даже «Overall Aim». Цель проекта, соответственно – «Project Purpose», «Aim», «Objective». Промежуточные результаты – «Interim Results», в русском языке их также иногда называют задачами проекта.

    Именно по этой причине в ЛСС, кроме самих формулировок, важное внимание уделяется их местоположению в таблице. В этом случае, даже при лингвистической неточности употребленного термина, носитель языка сможет догадаться о том, что имелось в виду в зависимости от места, на котором формулировка находится в таблице.

    КАК ПРАВИЛЬНО ОПИСАТЬ ЦЕЛИ И ПРОМЕЖУТОЧНЫЕ РЕЗУЛЬТАТЫ?

    Первая колонка схемы – Логика действий. Это совокупность тех целей, которые мы должны достичь в процессе реализации проекта (за исключением общей цели). Конкретные действия с применением указанных ресурсов, осуществленные по составленному в дальнейшем плану, приводят к достижению промежуточных результатов. Собранные вместе промежуточные результаты (их обычно несколько) должны являться необходимым и достаточным условием для достижения цели проекта, ориентированной на решение основной проблемы, затрагивающей целевую группу. Цель проекта, в свою очередь, является вкладом в достижение общей цели – достаточно общей, глобальной и долгосрочной, которая показывает, почему наш проект представляет ценность для общества в целом. Достигая поставленной перед собой цели проекта, мы добиваемся определенных результатов, которые принимаются окружающим нас миром. Как следствие, нашим проектом производится некоторый эффект – это и есть общая цель. Логика должна прослеживаться от конкретных действий через промежуточные результаты к цели проекта и общей цели.

    В нашем примере о городском дворе отдельные действия по организации жителей дома на «субботник» по уборке мусора, обеспечение ЖЭС-ом транспорта по вывозу мусора, выделение рядом с домом площадки для выгула собак обеспечат достижение промежуточной цели – очистки двора. Промежуточный результат способствует достижению цели проекта – дети могут гулять во дворе. А изначально поднятый вопрос о благоустройстве дворовой территории может явиться элементом масштабной государственной программы, скажем, «Повышение привлекательности нашего города для иностранные туристов» или «Экологическая программа – Чистый воздух для наших детей», в зависимости от приоритетов, наиболее острые проблем и проводимой местными властями работы.

    Промежуточных результатов обычно бывает несколько: при лечении больного выписывается несколько лекарств, каждое действует по-своему; кроме того, врач назначает постельный режим или наоборот – лечебную физкультуру, диету… В комплексе они вышечат больного, а применяемые по отдельности могут даже навредить.

    Каким образом мы можем оформить логико-структурную схему так, чтобы, с одной стороны, туда вошли все пути, которыми мы идем к решению проблемы, а с другой, чтобы она не утратила своей наглядности? Схему надо «раздвинуть» по горизонтали в той части, которая касается описания логики действий, определения показателей и средств их проверки (см. Таблица 5 на стр. 74).

    Таблица 5. Расширенная логико-структурная схема.

    Начинать заполнение ЛСС следует с помещения в соответствующую ячейку целей и промежуточных результатов. Вместе они определяют общую логику проекта, его логическую основу.

    Если с целью мы уже разобрались, как мы можем обозначить промежуточные результаты?

    Мы уже определились, какая часть «дерева целей» существенна для достижения выбранной цели проекта, и в соответствии с которой мы будем действовать. Теперь надо выбрать из этой части примерно одинаковые по объему работы и значимости достигнутых результатов цели, одновременно следя за тем, чтобы не опускаться до уровня конкретных действий. Непонятно? Попробуем разобраться еще раз: мы смотрим на все те цели, которые собираемся достигнуть, отбрасываем из всего записанного отдельные менее значительные действия, потом выбираем из оставшихся примерно одинаковые по общей оценке важности и трудоемкости – и выписываем их в линейку промежуточных результатов (согласно Рисунку 11. Примерная структура «дерева целей», при выбранной в качестве Цели проекта Цели 2 промежуточными результатами могут стать, например, Цель 2.1, 2.3.2, 2.3, 2.3.3, а Цель 2.2может оказаться несущественной и перейти на уровень действий).

    Совершенно недопустимо «механически» вписывать в эту строку ЛСС уровень целей, идущий непосредственно под Целью проекта (на Рисунке 11. Примерная структура «дерева целей, это Цели 2.1, 2.2, 2.3). Они могут оказаться несравнимыми по степени важности как между собой, так и в сравнении с более «низко расположенными» целями, а некоторые из них могут оказаться допущениями, если они достаточно важны для достижения цели проекта, но мы по различным причинам не можем обеспечить их выполнение.

    На протяжении всего процесса допускается переформулирование тех целей (или их групп), которые попадут в нашу логико-структурную схему. Причин того, что подобное «вольное обращение» с вроде бы окончательно сформулированными целями допустимо, несколько:

    • Во-первых, требуемая правильная формулировка результата предусматривает завершенную форму используемого глагола (вспомним пример: цель – «уборка газона», результат – «газон убран»).

    • Во-вторых, поскольку мы зачастую ведем подготовительную работу к созданию официального документа, формулировка должна быть достаточно корректной.

    Например, при формулировке одной из исходных целей подразумевалась очистка двора от различного рода мусора, в частности, продуктов жизнедеятельности домашних животных, которые там выгуливаются; в зависимости от глубины вашей фантазии можно предположить, какой оригинальный термин мог бы использоваться при построении «дерева проблем», а впоследствии «дерева целей» – достаточно краткий и в то же время точно описывающий ситуацию, но неприменимый для официального документа.

    • В-третьих, формулировки должны быть грамотными, слова – написанными без ошибок, предложения построены правильно – мы ведь взрослые, грамотные, образованные, отвечающие за свои поступки люди, вы с этим согласны?

    Когда промежуточные результаты определены, расположите их в порядке до-

    стижения слева направо: те, что необходимо достичь в первую очередь, – левее, которыми займемся позже – правее. Впоследствии во время планирования деятельности мы сможем обеспечить параллельное выполнение некоторых задач, если это окажется возможным. Тем не менее, очередность промежуточных результатов на логико-структурной схеме соответствует приоритету их достижения для цели проекта.

    В результате этого этапа формулирования должен получиться «скелет» логико-структурной схемы – логическая основа проекта. Вы должны удостовериться, что все участники обсуждения одинаково понимают логику и согласны с тем, что следование такой логике гарантирует достижение нами результата.

    ЗАПОЛНЯЕМ СХЕМУ: ЦЕЛИ И ПРОМЕЖУТОЧНЫЕ РЕЗУЛЬТАТЫ

    1. Мы уже определили, какая из целей, составляющих «дерево целей», станет целью нашего проекта – помещаем ее в соответствующую ячейку (на Рисунке 11. Примерная структура «дерева целей» ей соответствует Цель 2). Формулируем и вписываем общую цель.

    2. Теперь необходимо внимательно проанализировать ту часть «дерева целей», которая попадает в область планируемой деятельности. Определяем существенные, примерно сходные по трудоемкости промежуточные цели и вносим их в ЛСС, переформулировав в промежуточные результаты. Лингвистически промежуточные результаты нужно формулировать в совершенной форме глагола: например, если целью ставилось «убрать мусор», то промежуточным результатом будет «мусор убран».

    3. Проверяем формулировки – они должны быть корректными, ясными и грамотными.

    4. Располагаем промежуточные результаты в порядке возрастания приоритетов.

    5. Проверяем логику: от промежуточных результатов к общей цели. Достижение промежуточных результатов должно гарантировать достижение цели проекта (о них мы поговорим в описании следующего этапа).

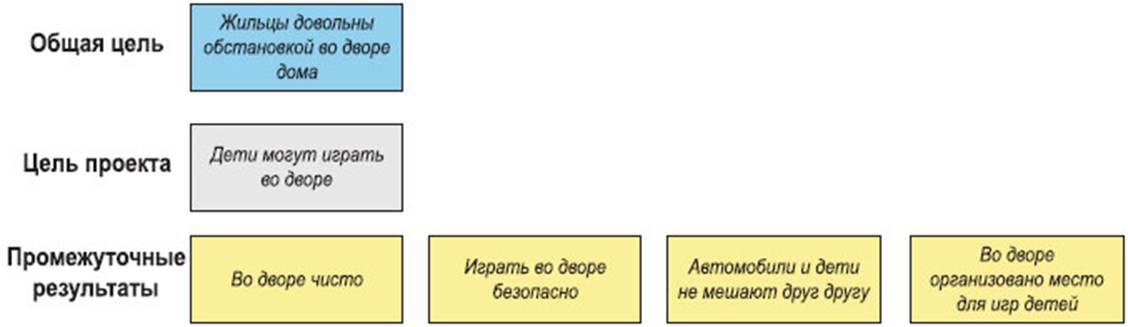

    Начнем строить логико-структурную схему для нашего примера. Вот как она будет выглядеть после занесения в ее матрицу целей:

    Рисунок 14. Пример логико-структурной схемы – шаг 1
